При работе прямой лопатой в достаточно глубоких
забоях в песчаных грунтах рекомендуется заполнять ковш на коротком пути
в нижней части забоя (т. е. сокращать время набора грунта). Затем,
пользуясь перерывами при смене автомашины, обрушать грунт верхней части
забоя, работая ковшом с открытым днищем и забирая большую стружку.
В тяжелых глинистых грунтах (особенно влажных) следует заполнять ковш,
не набивая его плотно, потому что разгрузка напрессованного в ковш
грунта затруднена. Как показала практика, потеря времени на стряхивание
грунта превосходит выигрыш от большого заполнения ковша.
При разработке драглайном выемки глубиной 6 — 8 м по обычной схеме (рис.
321, о) для непосредственного набора грунта используют лишь часть пути
ковша от места его заброса до направляющего устройства тягового каната
(наводки). Ковш заполняют уже через 3,5 — 4 м, а дальнейшее его
подтягивание приводит только к потере времени и дополнительному расходу
энергии, не увеличивая заполнения ковша. Чтобы этого избежать, применяют
рациональную схему разработки забоя (рис. 321,б), которая позволяет
уменьшить продолжительность цикла с 22 до 17,5 с. Груженый ковш
поднимают на высоту, необходимую для разгрузки его в автомашину,
разгружают ковш практически без задержки ковша под кузовом, что дает
экономию во времени в 1 —1,5 с на цикл. Применение ковшей увеличенной
емкости при разработке грунтов I и II групп как прямой лопатой, так и
драглайном значительно повышает производительность экскаваторов. Для
разработки грунтов III — IV групп емкость ковша экскаватора Э-652Б
увеличивают путем применения комбинированного напора.
Ковши увеличенной емкости поставляют экскаваторные заводы. Если таких
ковшей нет, приспосабливают существующие ковши. Увеличить емкость ковша
драглайна можно, устанавливая дополнительные щитки на боковые и заднюю
стенки (рис. 322). Опыт работы показывает, что применение таких ковшей
позволяет на экскаваторе с емкостью ковша 0,5 м3 вырабатывать в год до
120—125 тыс. м3 грунта.
Для планировки откосов можно применять специальный ковш (рис. 323),
который повышает производительность экскаваторов и исключает ручной
труд.
Строительные универсальные экскаваторы работают в самых разнообразных
условиях, поэтому в каждом отдельном случае большое значение имеет схема

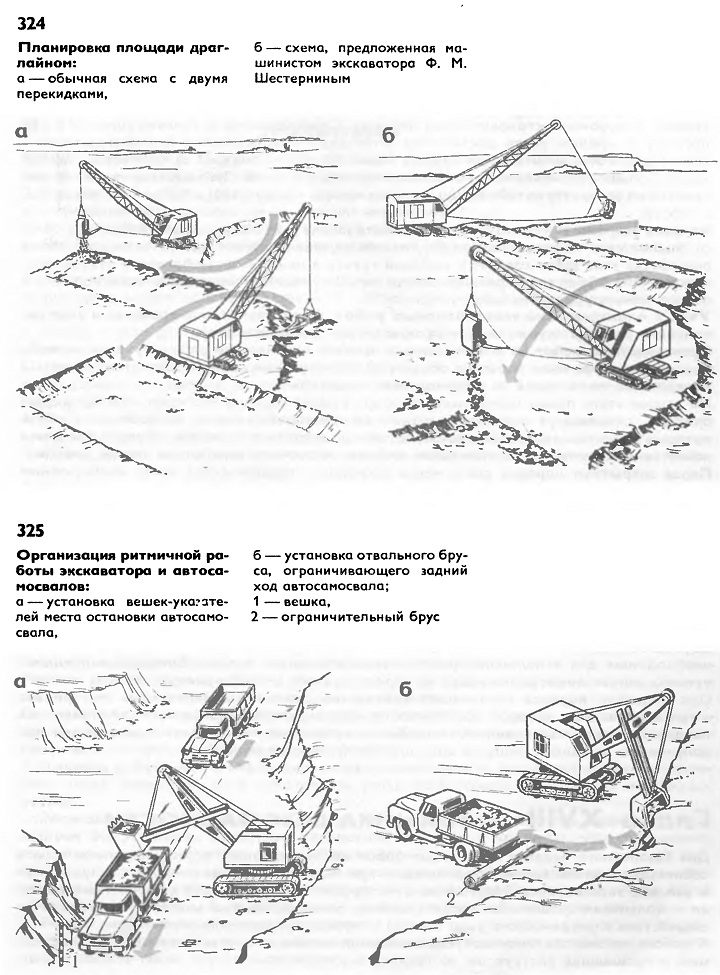

организации работ. Например, при планировке площади вместо схемы с двумя
перекидками (рис. 324, а)
было предложено более рациональная схема разработки
(рис. 324,6), заключающаяся в следующем. Вначале грунт разрабатывают,
подтягивая ковш к экскаватору и разгружая его здесь же, без поворота
стрелы. Затем, наполняя ковш разработанным и уже разрыхленным грунтом,
перекидывают его в отвал. Экскаватор в этом случае поворачивается
вкруговую, что позволяет сократить продолжительность рабочего цикла.
Автосамосвалы, в которые грузят грунт, меняются через каждые 2 — 5 мин;
нагруженный уезжает, а порожний становится под погрузку. Своевременная
остановка самосвала под погрузку в нужном месте достигается благодаря
использованию вешек-указателей 1 (рис. 325, а) и ограничительных брусьев
2 (рис. 325,6) при подходе автосамосвала задним ходом. Большое значение
имеет состояние подъездных путей. Лучше затратить 20—30 мин времени на
расчистку путей с помощью экскаватора, чем допускать постоянные перерывы
в работе.
Во время разработки грунта с наружной части забоя грунт с верхней части
бокового откоса осыпается и попадает на дорогу, мешая движению
автомашин. Поэтому начинать разработку угла забоя следует с выборки
грунта в нижней части бокового откоса, благодаря чему образуется
траншея. Такой метод исключает попадание осыпающихся с откоса комьев
грунта на дорогу.
