§ 3. ПРОИЗВОДИТЕЛЬНОСТЬ КРАНА



Производительностью крана называется объем работы, выполняемый им за какой-либо промежуток времени, например: за 1 ч работы, за смену, за месяц или за год и соответственно называется часовой, сменной, месячной и годовой.

Часовая производительность в т/ч может быть определена по следующей формуле:





Q=3600/Тц*G



где Q — часовая производительность в т/ч;

G — вес груза, перемещаемого в течение одного рабочего часа в т;

Тц — длительность одного рабочего цикла в с;

3600 — число секунд в 1 ч.

Производительность крана тем выше, чем больший груз перемещается краном и чем меньше продолжительность рабочего цикла. Естественно, чем ближе вес поднимаемого груза к весу, соответствующему вылету стрелы, на котором производится работа, тем полнее используется кран и выше его производительность.

Длительность рабочего цикла определяется затратами времени на выполнение операций по перемещению одной порции груза и слагается из машинного и ручного времени, т. е. времени выполнения операций механизмами крана (подъем, опускание, поворот, передвижение с грузом и возврат в исходное положение)



и времени выполнения работ вручную — зачалка, установка и расчалка груза.

Сокращение продолжительности рабочего цикла, а следовательно, повышение производительности крана может быть осуществлено как за счет сокращения машинного времени путем полного использования скоростей, заложенных в характеристике крана, так и за счет уменьшения ручного времени путем применения более совершенных чалочных устройств и самозахватных приспособлений.

Сокращение рабочего цикла также во многом зависит от квалификации машиниста, позволяющей наиболее полно использовать технические возможности крана и совмещать выполнение одновременно нескольких операций.

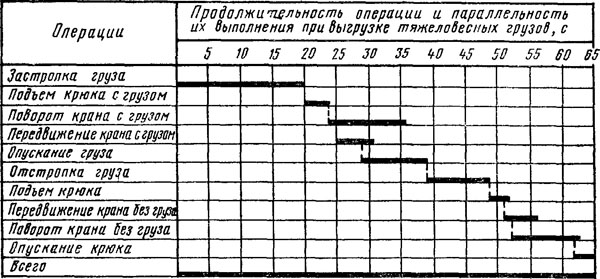

Рис 3 График рабочего цикла стрелового полноповоротного крана на разгрузке тяжеловесных грузов







На рис. 3 изображен график работы крана за один цикл, из которого видно, что за счет совмещенного выполнения операций продолжительность цикла выражается в 65 с вместо 81—82 с, если бы все операции выполнялись каждая раздельно.

Сменная, месячная и тем более годовая производительность подсчитывается с учетом неизбежных потерь времени на выполнение технологических операций, организационных перерывов заправка крана водой и топливом, ежесменный уход, прием и сдача по сменам, обеденные перерывы, нахождение крана в ремонте и т. д.
