МОНТАЖ КОНДИЦИОНЕРОВ И ПРИТОЧНЫХ КАМЕР
Подготовительные работы по приемке помещений под монтаж кондиционеров и
приточных камер заключаются в проверке соответствия размеров фундаментов
и расположения отверстий под анкерные болты, правильности выполнения
бетонных оснований под секции и детали кондиционеров и соответствия
отметок оснований и фундаментов. К приемочному акту должна быть
приложена схема геодезической съемки отметок фундаментов и оснований.
До начала монтажа проверяют: наличие и размеры закладных деталей и
обрамлений отверстий, к которым крепятся приемные секции и утепленные
клапаны; правильность расположения, размеры и отметки фундаментов под
вентиляторные агрегаты и бетонные основания оросительных камер; наличие
монтажных проемов и отверстий и соответствие их размеров
беспрепятственному перемещению отдельных секций в зону монтажа.
Минимальные размеры монтажных проемов зависят от
степени сборки отдельных узлов и секций кондиционеров (табл. 82).
Центральные кондиционеры марок КТЦ2-10 и КТЦ2-20 поставляют полностью
собранными секциями, а кондиционеры КТЦ2-31.5 и КТЦ2-250 — отдельными
элементами, которые собирают в секции либо в зоне монтажа на фундаменте,
либо на отдельной сборочной площадке, а затем подают к месту установки,
В табл. 83 приведена масса наиболее тяжелой детали или секции, что
требуется знать при выборе грузоподъемных механизмов.
Секции кондиционеров, контактирующие с наружным воздухом (приемные и
присоединительные, камеры воздушные н обслуживания, блоки
тепломассообмена и камеры орошения), изготовляют с шипами под крепление
тепловой изоляции. Изоляцию наносят после установки камер и сдачи их
организации, выполняющей теплоизоляционные работы.
Последовательность сборки секций центральных кондиционеров зависит от
места их монтажа.

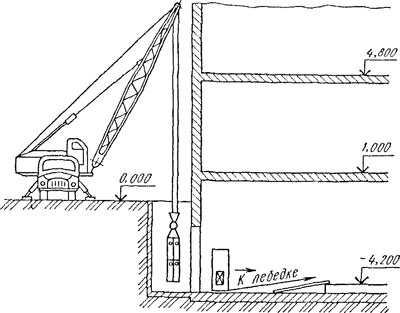

Рис. 107. Монтаж секций кондиционера автомобильным
краном через монтажный приямок
При установке кондиционеров в подвалах и па
антресолях эти помещения часто оборудуют электрическими талями с
монорельсами, которые предназначены для последующего обслуживания и
эксплуатации кондиционеров, но могут быть использованы и для подачи
отдельных секций и деталей от монтажного проема непосредственно в зону
монтажа (рис. 106). В этом случае монтаж кондиционеров начинают с
приемного клапана, присоединяемого к воздухозаборному каналу /, и ведут
по направлению к вентилятору.
Детали секции кондиционеров, устанавливаемые в подвалах многоэтажных
зданий, подают через специальные монтажные приямки (рис. 107).
закрываемые впоследствии съемными перекрытиями.
Горизонтальное перемещение секций к месту установки кондиционера
выполняют ручными рычажными или электрическими лебедками с
использованием катков либо автопогрузчиками.
При установке кондиционеров на отметке пола первого этажа промышленных
зданий или в энергоблоках следует предусматривать возможность подачи
деталей и секций без нарушения их упаковки к фундаментам башенными или
автомобильными кранами до устройства перекрытий камер. Кондиционеры в
этом случае монтируют после сдачи строительных работ в камере, начиная
обычно с оросительной камеры.
Незначительная высота подъема оборудования, устанавливаемо
го на нулевой отметке, позволяет широко применять
маневренные автопогрузчики (рис. 108).
На антресоли или площадки секции и детали кондиционеров подают
автомобильными кранами (рис. 109). Если подачу и монтаж секций
кондиционеров невозможно производить краном или автопогрузчиком, то
используют электрические или ручные лебедки (рис. 110).
При подаче секций и деталей кондиционеров к месту монтажа и
использовании грузоподъемных механизмов руководствуются указаниями ППР и
типовыми технологическими картами.
