3.3. ПРОЦЕССЫ И ОРГАНИЗАЦИЯ ПРОИЗВОДСТВА ПРИ ПРОВЕДЕНИИ ВЫРАБОТОК

Проведение выработки включает выполнение основных и вспомогательных производственных процессов. К основным процессам относят отбойку угля, породы или горной массы, погрузку ее в транспортные средства или размещение в выработанном пространстве и крепление выработки. Вспомогательными процессами в выработках считают возведение временной крепи, доставку крепежных материалов, рельсов или рештаков конвейера, взрывчатых и других материалов, укладку рельсовых путей, навеску вентиляционных труб, электрического кабеля или труб сжатого воздуха, устройство разминовок, тротуаров, сходен или лестниц, перил, проведение мероприятий по предотвращению внезапных выбросов угля, породы и газа, дегазации пласта, обеспыливанию шахтной атмосферы.

Производственные процессы при проведении выработок в современной шахте в значительной степени механизированы. Средства механизации проведения выработок подразделяют на две большие группы-

машины, предназначенные для механизации отдельных процессов и операций (отбойные молотки, перфораторы, сверла, бурильные установки, погрузочные машины, средства призабойного транспорта, а также оборудование для возведения крепи и доставки материалов);

машины, механизирующие несколько процессов и операций (проходческие комбайны, щиты, установки для бурения шахтных стволов, комплексы оборудования для проведения выработок комбайновым или буровзрывным способом).

По виду применяемой энергии горнопроходческие машины бывают электрические, пневматические и гидравлические. Наибольшее применение получил электрический привод.

На проведение горной выработки составляют проект, который содержит технологическую схему проведения, форму и размеры поперечного сечения выработки, схему размещения проходческого оборудования, паспорта буровзрывных работ и крепления выработки, схемы вентиляции, энергоснабжения, освещения и сигнализации, паспорт расчета норм выработки и расценок, график организации работ, ведомости применяемого оборудования и расхода материалов, смету стоимости проведения 1 м или 1 м3 выработки, а также технико-экономические показатели. Проект выполняют в виде чертежей, схем и пояснительной записки.

Если выработку проводят в пределах выемочного участка, то составляют единый паспорт выемочного участка, проведения и крепления выработок, Паспорт разрабатывают на основе прогнозных данных о горно-геологических условиях проведения выработки. Паспорт состоит из графической части и пояснительной записки. Графическая часть включает данные горногеологического прогноза условий проведения выработки в отношении элементов залегания, физико-механических и технологических свойств вмещающих пород и пласта, геологических нарушений. Особо выделяют зоны повышенного горного давления, обводнения, наличия весьма неустойчивой кровли или почвы. Графическая часть паспорта содержит продольный и поперечный разрезы выработки в масштабах 1 : 100 или 1 : 50 с нанесением: сечения и размеров выработки, ниш, сопряжений с другими выработками, ее положения по отношению к пласту, конструкции, размеров и деталей крепи, типа и размеров проходческого и транспортного оборудования, вентиляторов местного проветривания с вентиляционными трубами, размеров водоотводных канав, тротуара, таблицы расхода крепежных материалов и графика организации работ. Графическая часть паспорта содержит также схемы электроснабжения, транспорта угля, породы, материалов и оборудования.

Разделами паспорта являются мероприятия по охране труда и безопасности работ, включающие схемы вентиляции, размещение противопылевого оборудования, мероприятия по кондиционированию шахтного воздуха и дегазации, схемы и параметры мероприятий для предотвращения внезапных выбросов угля, породы и газа, мероприятия по профилактике эндогенных пожаров, борьбе с суфлярными выделениями метана, прорывами воды, глин, плывунов, схему пожарно-оросительной сети, правила поведения людей в аварийных ситуациях.

Основные процессы в забое горной выработки могут выполняться последовательно или совмещаться во времени. В первом случае технологию проведения называют цикличной, во втором— поточной, т. е. обеспечивающей непрерывность производственных процессов в забое, за исключением регламентированных ремонтных и подготовительно-заключительных работ.

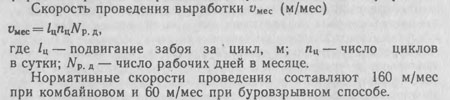

Основу цикличной технологии составляет проходческий цикл — совокупность повторяющихся основных и вспомогательных процессов, выполнение которых необходимо для под-вигания забоя на определенную величину. Эта величина носит название—подвига ние за цикл. Время, в течение которого выполняют все процессы и операции, входящие в цикл, называют продолжительностью цикла. Проведение подготовительной выработки обеспечивают повторением циклов. При ритмичной работе ежесуточно выполняют один или несколько циклов. Все процессы в забое наносят на график организации работ, в котором указано место процесса или операции в общем цикле, его продолжительность и время выполнения. Передовые проходческие бригады за счет совмещения процессов и сокращения потерь времени добиваются выполнения от двух до восьми циклов в сутки.

В основе передовой организации труда при проведении горных выработок лежит бригадная форма, при которой заданный объем работы выполняется бригадой. Оплата труда каждого рабочего бригады производится в зависимости от личного трудового вклада в результаты работы всей бригады. При такой форме в бригаде используют совмещение профессий.
